兴化路污水管线翻建工程

兴化路污水管线翻建工程

施工现场

通惠河污水截流工程

日期:2018-04-10
我要分享
1、说明:

      本工程为通惠河污水截流工程之公汽五厂污水截流工程。工程地点位于北京市朝阳区光华路北侧便道,是为了解决通惠河污染问题,使河水还清而修建。我单位受建设单位委托对公汽五厂污水截流工程进行翻建施工,属于代办工程。本工程由兴天华市政工程设计有限责任公司设计,由北京市市政工程管理处第一管理所负责施工。侯灏任项目经理,翟学国任技术员,唐怡民任质量员。

2、完成的主要工程量:

              D=300mmHDPE污水管道翻建               295.1米
              D=300mm普通混凝土管污水管道铺设        8米
              翻建检查井                              6座
              新建检查井                              2座

3、工程特点:

      本工程采用非开挖扩管技术对原管线进行翻建施工,所以最大限度的减小了对周边过往行人的影响。管线埋设较深,施工难度大。

4、工期:2004年10月20日开工,2004年11月15日竣工

5、主要施工方法及工程质量情况:

(1)测量:开工前复核井底高程,由下游进行施工。测量放线有专人负责。

(2)开槽:采用机械人工配合开槽,按规定放坡,保证槽底的工作宽度。

(3)扩管替换:

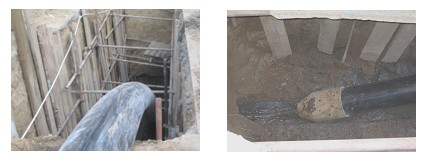

      采用从国外引进的800G扩管机进行管道替换施工,首先在旧管线两段开挖工作坑,然后在快装杆的的反向牵引作用下,破碎头将旧管道破碎,同时拉入新的HDPE管,完成管道的替换施工。施工操作严格按照设备说明书和操作规程进行。

(4)热熔焊接:

      HDPE管焊接施工时严格控制聚乙烯树脂管焊接工艺的三要素,(加热温度、压力及加热时间),管道接口质量均符合标准。

(5)检查井砌筑

      检查井砌筑用砖全部采用页岩实心烧结普通砖。砌筑检查井时按尺寸砌筑,砌筑时选砖,检查井井筒内勾缝美观、干净,没留有剩余灰浆。

(6)回填

      回填时做到分层夯实,胸腔部分每20厘米一层,有人严格把关, 特别是胸腔部位及检查井比较窄的地段随砌随填随夯。回填时在混凝土管的两侧同时回填, 井室及其他附属构筑物四周也同时回填。检查井周围用铁墩夯实。

施工过程中照片
